家裝主材選購安裝指南,教你怎么和施工無縫銜接
2023-05-04 作者:尚高整裝
點擊次數:1287
今天我們就來說說家裝常見主材的選購和安裝步驟,教你怎么和施工進度銜接。選擇家中鋪設木地板的小伙伴在拆除工程完成之后就要進行地板的挑選備貨了喲,深色淺色、寬的窄的、人字還是正常鋪貼這些都要想好,最好已經確定了款式。
水電

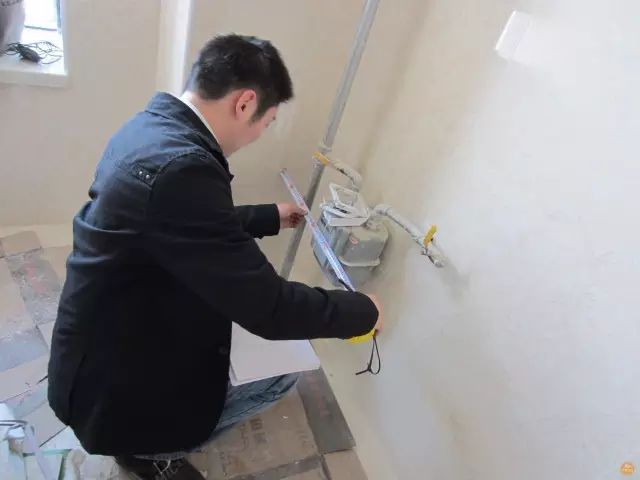

1.水電交底(水電改造之前)的時候,小伙伴們需要預約櫥柜廠家上門測量,確定水電位、標高、廚房電器的大致位置,最好能夠現場出一個水電位點圖。
2.這個時候,如果施工師傅能夠確定門洞尺寸,可以約做門廠家上門約尺,因為門之前科普過,是有生產周期的。如果師傅沒辦法確定尺寸,瓦工結束后也要找做門的廠家啦。
水電改造中后期
1.水電改造的時候(最晚在閉水試驗之前),瓷磚需要買好進場了呦,這樣才能在閉水試驗結束之后順利進行磚的鋪貼。現在很多工人師傅是按天算錢,你的磚不到,工人師傅就只好在你家喝水聊天嗑瓜子等著你發工資了。

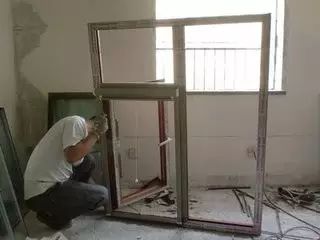

2.有需要更換窗戶的小伙伴,閉水試驗之前要約廠家上門安裝更換完畢,這樣才方便之后的施工。

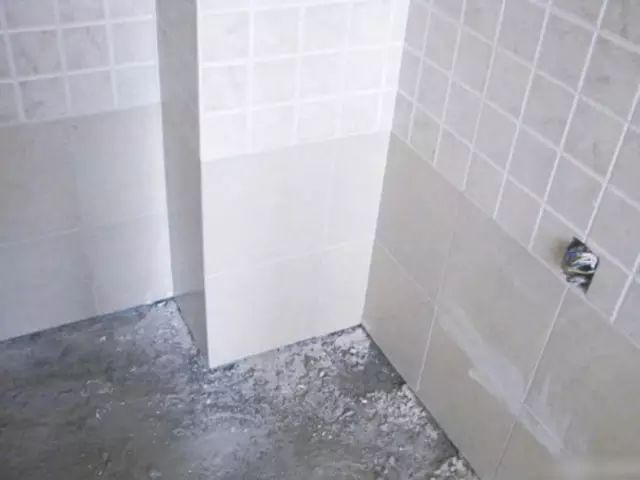

3.有一個容易忽視的細節,衛生間地磚鋪貼之前,別忘了地漏要買好準備好了呀,與此同時,廚衛的通風口記得讓師傅保留,并且安裝止逆閥!
1.瓦工進場的時候小伙伴們快去家電市場買買買,把廚房用電器都買回來。
2.電器買好瓷磚貼好就要約櫥柜廠家來復尺,你買的那些需要內嵌在櫥柜里的的家電記得把尺寸告訴廠家,各方面尺寸核定無誤,就要進入到30天的生產周期了。
之所以要大家早買電器,是因為怕櫥柜安裝完畢發現電器放不進去就悲劇了。
3.貼磚之后,衛生間就出現了一個大家常問的問題:先安熱水器還是先裝吊頂?

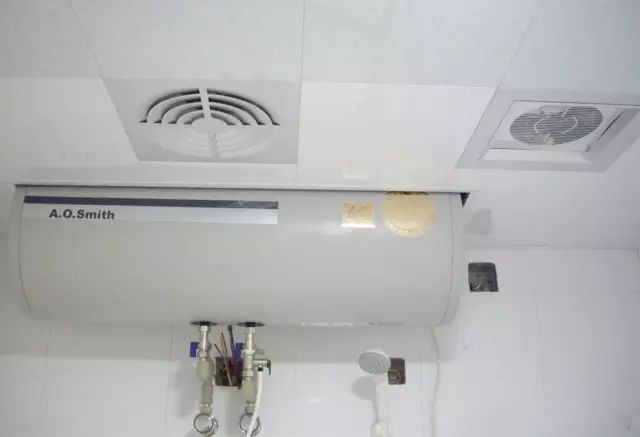

這個問題要看你家的熱水器情況:熱水器半包在吊頂里面(露出一半)的,先把熱水器裝好再讓吊頂廠家來按照大小安裝吊頂,防止出現縫隙;熱水器全部露出在吊頂下面的,直接找吊頂廠家來安裝吊頂就好啦!
4.廚衛瓷磚鋪貼完畢,(客廳等地面選擇瓷磚的小伙伴家這時地面也由瓦工師傅鋪貼完畢),潔具五金就要進場安裝啦!什么智能馬桶呀、毛巾架、廁紙架、八字閥等等,統統安安安!
油 工
最后的步驟就是墻面處理啦,之前給大家科普過刷漆的流程,今天就重點講講壁紙。如果墻面情況基本完好,打磨之后可以直接進行鋪貼。如果墻面出現開裂之類的問題重新進行了修補,一定記得等墻面干透之后再讓壁紙廠家來進行鋪貼。還有兩個容易引起爭論的問題在這里說一下:
1.先裝門還是先鋪地板?
答:門和地板沒有固定的安裝順序,小伙伴們可以根據具體的施工情況來定。不過如果是二手房不換地板要換門,需要注意量好尺寸并做好地板的保護。
2.踢腳線和家具怎么協調?
有些小伙伴家里安裝好了踢腳線,等家具進場,發現沒辦法完全靠墻,還要拆除一段踢腳線。所以就問有沒有提前定好踢腳線尺寸的方法。這里有兩種方法:
第一種:地板已經鋪好,踢腳線和家具尺寸報給木門廠家,木門廠家安裝門時安裝踢腳線;
第二種:地板沒有鋪貼,尺寸給到地板廠家,地板廠家進行踢腳線的安裝。
總結起來就是:誰負責安裝踢腳線,尺寸就給誰。
